速度拉满,水质不打折丨装配式水厂打开污水应急处理新思路
加载中... 日期:2026年10月14日
穿梭城区的水系里,总有几条河道治理成效难以长效巩固,水体发黑、刺鼻异味频发,整治后极易回潮。
“黑臭水体”是城市水环境治理绕不开的一道难题,背后是三条清晰的“来路”。
一张图讲清楚:城市黑臭河道污染从哪里来?
↓↓↓
添加图片注释,不超过 140 字(可选)
多重污染源相互叠加,黑臭污染随时突发,加之环保督察持续督办、文明卫生城市创建硬性考核,治水任务压力突出。城市管网改造难以一蹴而就,短板缺口短期难以补齐;传统土建水厂工序繁琐、施工周期长,还极易受天气延误工期。
一个现实难题摆在面前:如何在有限的时间、土地和预算里,快、稳、久地消除黑臭?

01装配式水厂:让“搭积木建水厂”成为现实
管网与永久水厂建设空档阶段,装配式水厂可以作为快速投运、应急治污的应急治理手段。且当前装配式设备早逐步突破应急使用场景,在常态化新建、改造正规污水厂项目中也得到广泛应用。
装配式水厂简单说就是
“在工厂里预制到现场去拼装”
添加图片注释,不超过 140 字(可选)

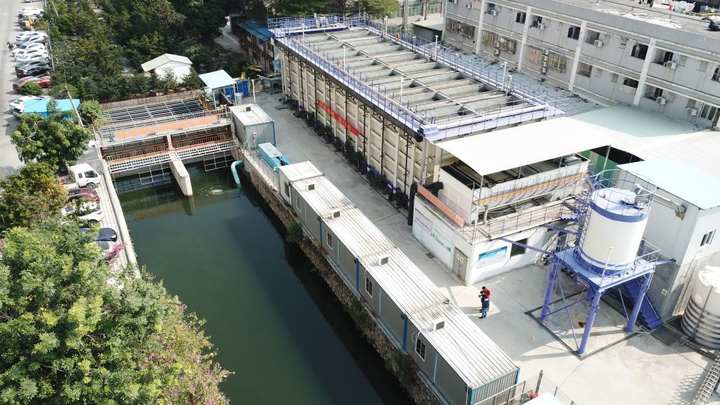

装配式水厂实景

添加图片注释,不超过 140 字(可选)

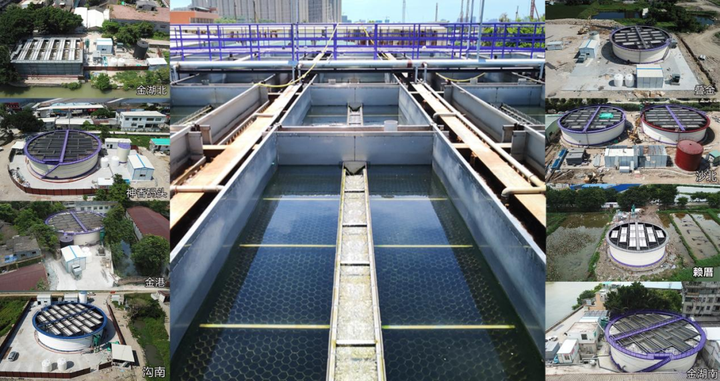

装配式水厂及RPIR模块安装演示动画
装配式水厂把现场土建彻底改写:工厂标准化预制、流水线生产,运到现场只需吊装就位、拼装连接。建设周期从“年”压到“月”、从“月”压到“天”,工厂流水线生产的质量也更稳定可控,模块化结构还能按需组合、快速复制。

添加图片注释,不超过 140 字(可选)

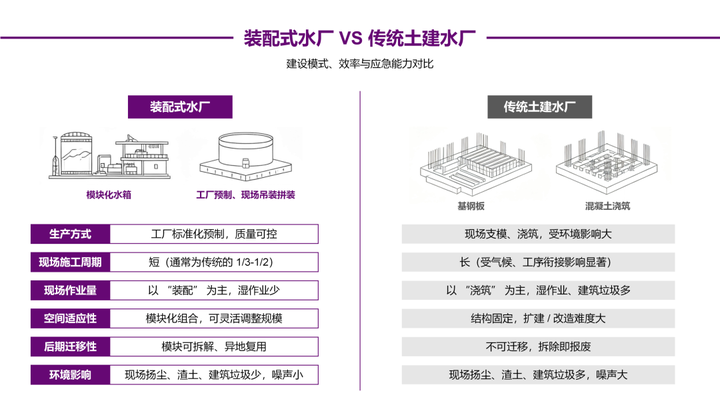

装配式水厂与传统土建水厂对比图
对“等不起”的应急治水场景来说
这种“产品化”的水厂正是刚需
装配式水厂“建设速度快” 只是基础优势,真正的核心下半场,在于出水达标、运行长效稳定、运维省心,若能同步削减运营成本则更具竞争力。而实现这一切的关键,正是集成于池体内部的RPIR模块。

添加图片注释,不超过 140 字(可选)

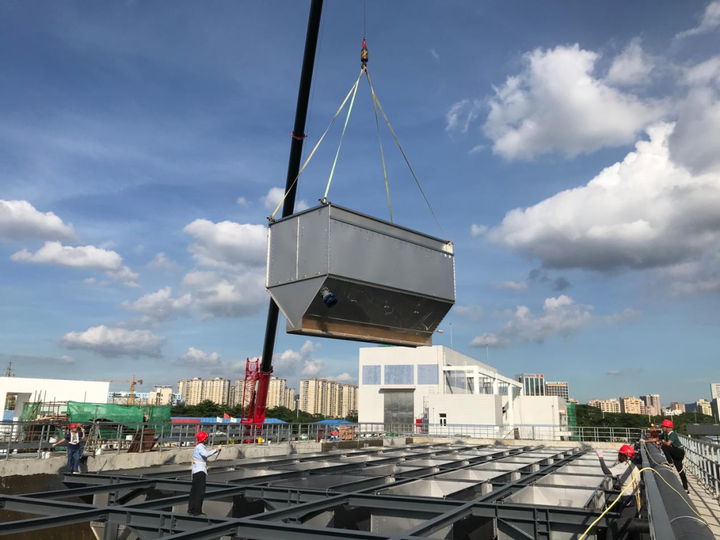

RPIR模块吊装现场
RPIR模块本身同样属于装配式设备,工厂预制后运至现场即可现场拼装,再由吊装设备整体吊入池体。
模块布设于池体内部后,使得曝气气泡、池内污水与活性污泥在模块两侧形成持续稳定的环流流态,促进污水、污泥与空气充分接触,强化传质、加速污染物降解,实现稳定泥水分离与达标出水。

RPIR模块核心优势:
01大幅节约占地
无需建设二沉池,可节省生化处理工艺段20%-40%的占地面积;
02节能低耗减碳
能耗更低、污泥产量少,日常运维管理简单,节省运行成本与降低碳排放量;
03处理效能与出水水质更优
池内持续环流让污水、污泥、空气充分接触,传质效率大幅提升,污染物降解速度更快,泥水分离效果稳定,出水水质稳定达标。
一句话概括二者的关系:装配式水厂负责“快”,RPIR负责“好”。前者决定一座厂能多快建起来——池体设备工厂预制、现场拼装,工期从“年”压到“天”;后者决定建起来之后能把水处理到什么程度——反应沉淀一体化,出水稳定达标。同一套“工厂预制、现场拼装”的逻辑,快上加快。
下面用三个已投运项目
看这套组合的实战表现

02实战案例:三个已投运项目的落地答卷
1.武汉市东西湖区机场河流域应急处理项目

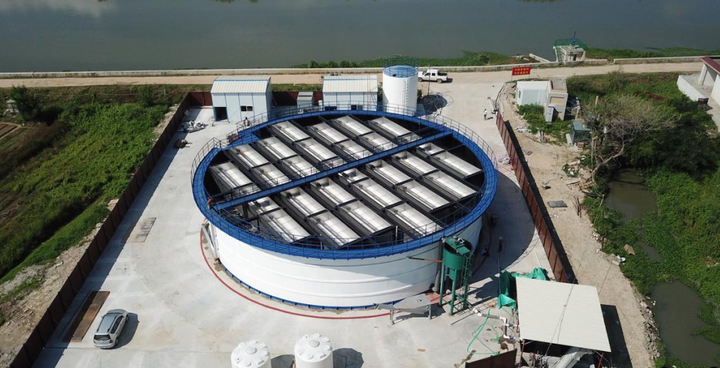

添加图片注释,不超过 140 字(可选)
项目背景:
在武汉市四水共治的大背景下,东西湖区政府积极响应,对辖区内溢流污水进行排查治理。机场河大部分的污水来自上游,雨污合流问题突出,为解决污水溢流问题,本项目采用“A/RPIR+磁混凝”工艺在机场河流域就近新建了两座装配式污水处理设施,尾水处理达标后经管网排至机场河明渠。
项目规模:130,000 m³/d
出水标准:一级A
项目亮点:
(1)厂区全部构筑物采用“钢制池体+设备拼装”的建设方式,显著缩短了工期。
(2)采用“A/RPIR+磁混凝”组合工艺,节省占地约48%,节省动力消耗约30%。
(3)项目2019年建成投运,至今仍稳定运行。
该项目证明,大型流域治理同样可以跳出传统长周期土建建设路线,依靠预制拼装模式快速形成处理能力,为管网短板突出、急需短期控污的大型城市流域提供可复制样本。

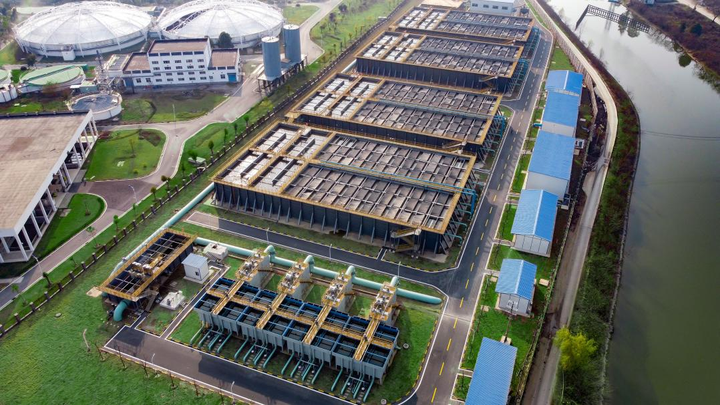

2.东莞市厚街黑水陂一体化污水处理服务项目

添加图片注释,不超过 140 字(可选)
项目背景:
为消除黑水陂河道水体的黑臭污染,本项目在其周边建设了一座临时污水应急处理设施,建设工期为2个月。本项目首次采用了竖流A/RPIR工艺,并作为生态补水补充河道。
项目规模:5,000 m³/d
出水标准:一级A
项目亮点:
(1)采用竖流A/RPIR工艺,将缺氧反应、好氧反应和泥水分离在竖直方向上实现耦合叠加,占地面积小,生化设施占地仅0.068m²/吨水。
(2)本项目在低碳氮比进水条件下,实现了极限脱氮除磷,出水优于一级A标准。
(3)采用装配式钢结构,施工周期短。
通过竖流A/RPIR工艺实现0.068平方米/吨水的临时污水应急处理设施,为寸土寸金的珠三角核心区提供了一份“极省占地”的应急样本。

3.汕头市金平区分散式一体化污水应急处理项目

添加图片注释,不超过 140 字(可选)
项目背景:
项目针对金平区污水管网覆盖盲区、河道排污口集中区域,采用末端一体化污水处理站的形式对金平区金港水利沟、沙北排渠、神香码头等15处重要污染源进行处理,尾水达标后排入梅溪河水系,在西区污水处理厂建设完毕前的过渡期间,有效缓解了升平断面的水质污染压力。
项目规模:72,000 m³/d
出水标准:地表Ⅳ
项目亮点:
15个站点全部采用一体化污水处理方式,仅用55天便建成并通水,在保证优质出水的同时,凸显了快速交付能力。
开创“分散式一体化+应急过渡”的流域治理新模式,为管网不完善、集中厂站建设期的城市提供可复制、可推广的“金平经验”,快速交付能力获得印证。

03三大优势:装配式水厂为什么适合应急治水?
三个项目,恰好落在应急治水三种场景上。场景各不相同,最终却都靠装配式水厂这一套底层逻辑跑通——把它们的共同底牌抽出来,就是下面这三条。
1建设快
池体设备工厂预制、现场拼装,没有混凝土浇筑和养护期,工期从“年”压到“天”。三个落地项目里,最快的55天就通水——应急处理设施,快就是生命线。
2成本低
标准化生产省掉现场湿作业,砍掉二沉池和污泥回流系统,占地比传统工艺省,投资、能耗、人力一起降;全不锈钢模块,维护工作量低,后期运维也省心,同时有效降低施工阶段碳排放。
3可回收
钢制池体和模块设备能拆解、异地重建、二次上岗。应急设施本来就是“过渡角色”,用完拆走、换个地方接着用——既不留下废弃设施,也不让投入成为一次性费用。

城市水环境治理没有“后悔药”,但可以有“急救包”。当暴雨预警拉响、河道水质指标飙红、传统水厂的建设周期追不上污染速度——“慢慢来”是奢侈,“即刻响应”才是刚需。
装配式水厂+RPIR,正是这样一套“即拼即用、用完可搬”的应急方案:工厂预制、现场拼装、快速通水、稳定达标,危机过后还能体面“退场”。速度拉满,水质不打折。这才是城市应急治水该有的样子。
